Монтаж – Инструкция по эксплуатации SPX Cooling Technologies Aquatower градирня

Страница 5

Advertising
background image

5

Монтаж

Подвод трубопроводов к градирне (круглогодичная эксплуатация)

1. Если градирня должна работать в условиях морозов, рекомендуется установить

ее так, чтобы проток происходил под действием силы тяжести. См. рис. 2.

2. Установите в помещении резервуар открытого типа, способный вместить всю

воду, которая может в него стечь при отключении системы.

3. Соедините сливное отверстие градирни с этим резервуаром. Для работы с протоком

под действием силы тяжести следует использовать исполнение градирни с нижним
выходным отверстием.

4. Смонтируйте на резервуаре трубопроводы подпиточной воды, отвода утечек,

переполнения и слива.

5. Изолируйте и обеспечьте подогрев водопроводных труб, подвергающихся

воздействию отрицательных температур.

Монтаж механического оборудования

Градирни Aquatower с установленными на заводе регулирующими

устройствами поставляются вместе с двигателем, шкивом, ремнем и

защитным ограждением ременной передачи, смонтированными на заводе.

Снимите транспортировочную усиливающую плиту и соответствующие

крепежные элементы на регулируемом конце платы крепления двигателя

и переходите к электрическому подключению двигателя.

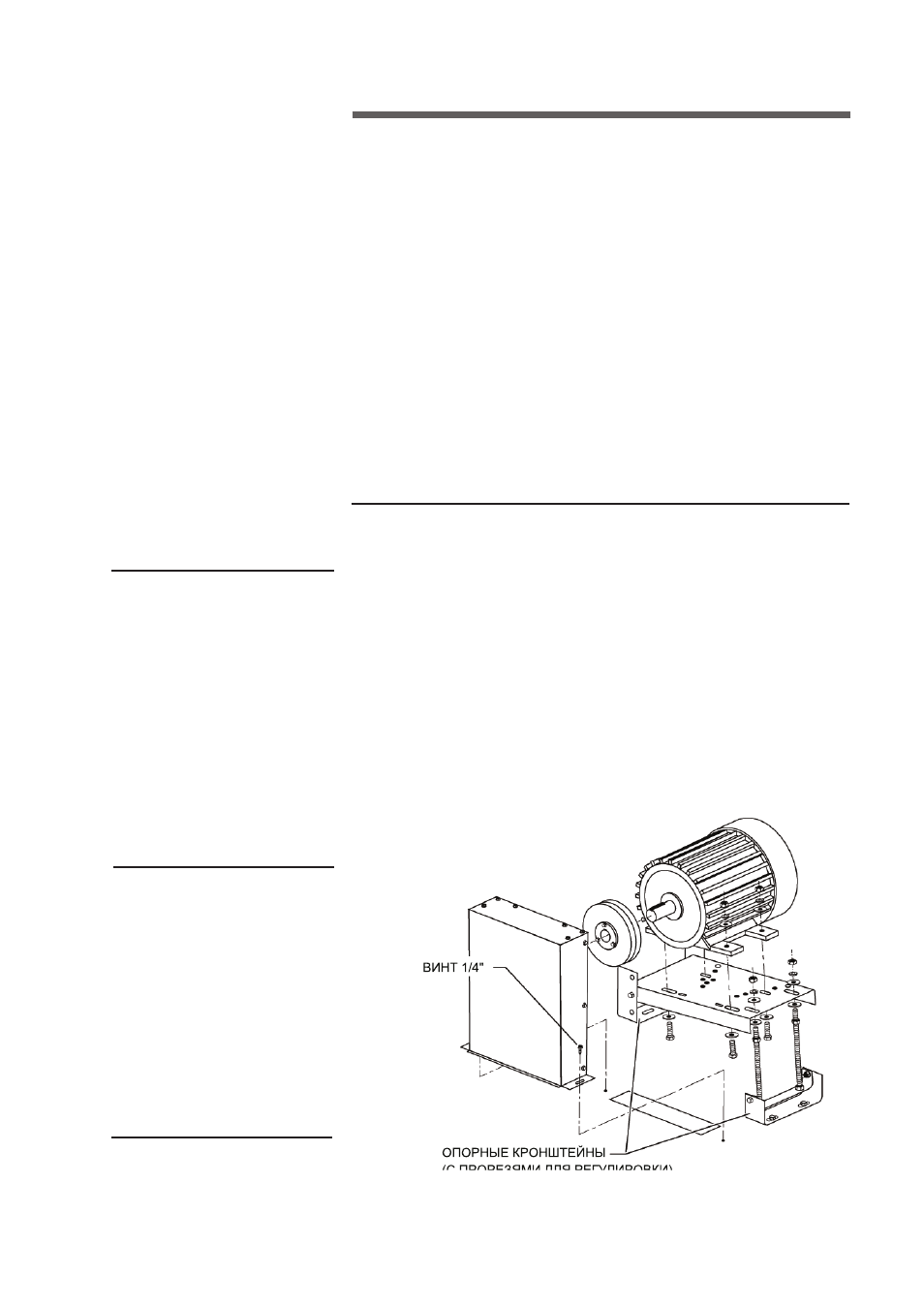

Установка двигателя, шкива и клиноременной передачи

1. Проверьте паспортную табличку двигателя, чтобы убедиться, что его номинальное

напряжение, частота и число фаз соответствуют источнику питания.

Внимание

Корпус Крепежные

двигателя размеры

56–143T–145T

5/16"

182T – 215T

3/8"

Рис. 2
